为落实“八期叠加”提质工作专项行动,积极响应公司“责任在肩,使命必达:进度履约攻坚月”主题活动,进口粮食仓库加工物流园二期工程棉籽压榨专用厂房建设项目作为岳阳城陵矶新港区的重点招商引资项目,正全力投入八月攻坚关键阶段。
规模庞大,赋能港区
项目位于岳阳市临港新区,长江大道以西,欣园西路以北。规划用地80293平方米,拟建棉花籽、大豆、葵花籽等农作物深加工的大型厂房,大小建筑、构筑物共18栋,建筑面积为45810.29平方米,工程建安造价约1.41亿元(未包含设备采购及安装)。该项目作为临港新区招商引资工程,建成后使用单位每年向业主缴纳1000万元租金,相关贸易税收全额留存港区,并将形成30亿元年产值,大步推进港区整体经济发展。
履约提速,成果初显

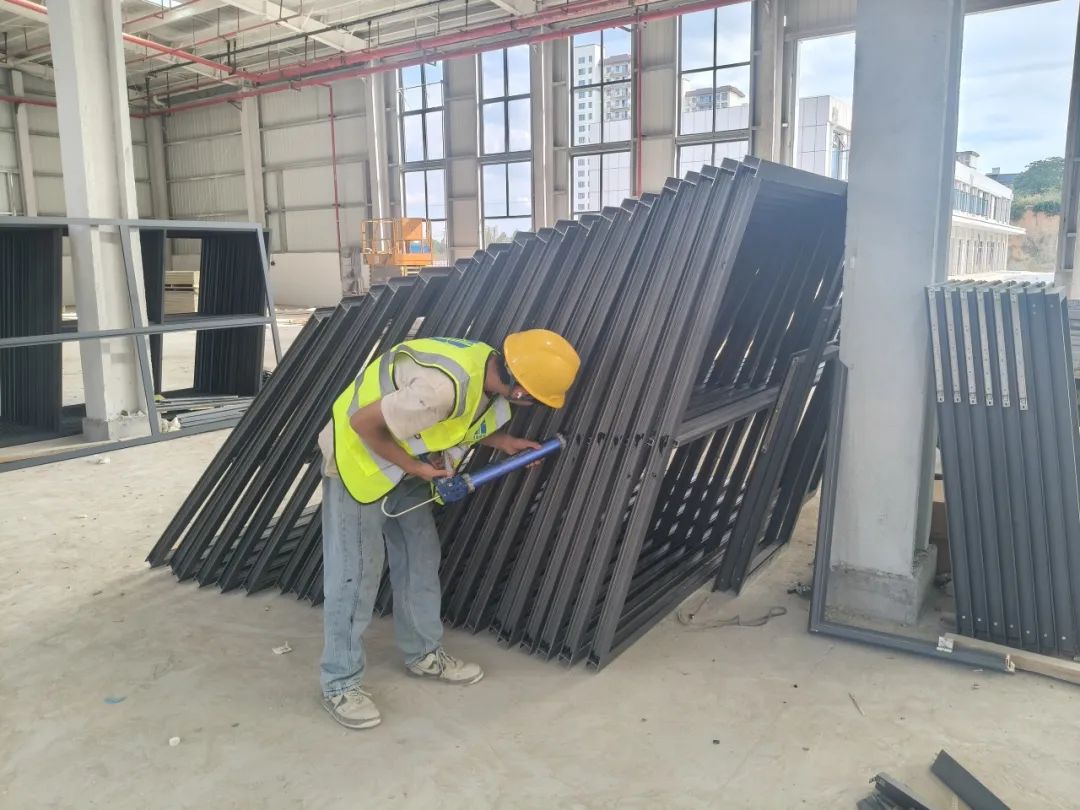

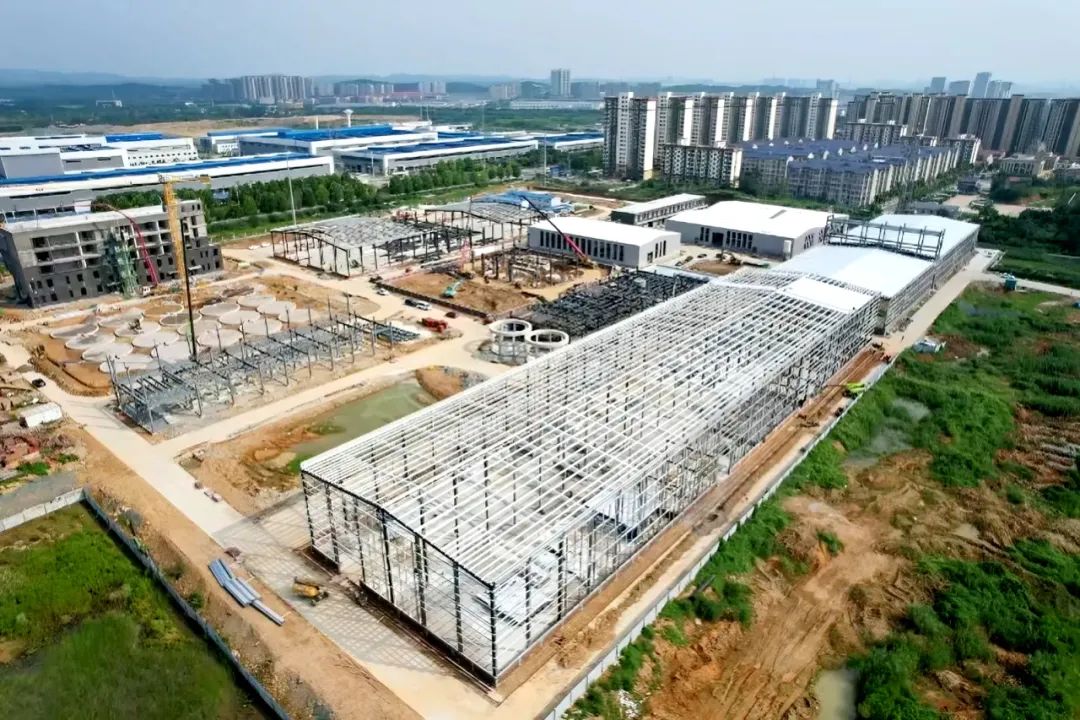

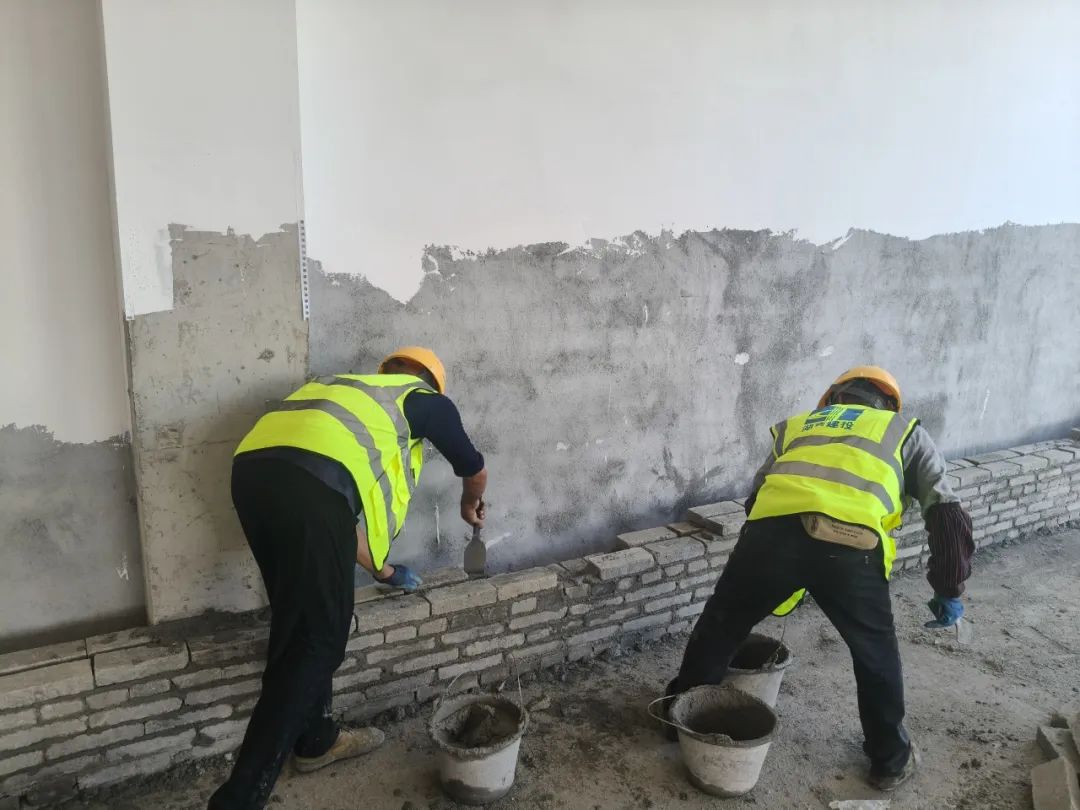

项目自今年1月24日开工以来,在项目团队的通力合作的下,至今项目累计完成产值约9200万元,目前1#、2#、3#、5#、8#、15#、18#、19#栋装饰工程已完成65%,6#、9#、10#、16#栋主体建设完成70%,其余设备基础已全部完工,厂区的道路、综合管网已全部完工。施工进度正稳步推进,预计到10月底可整体交付并进行投产准备。
决心如磐,保障有力

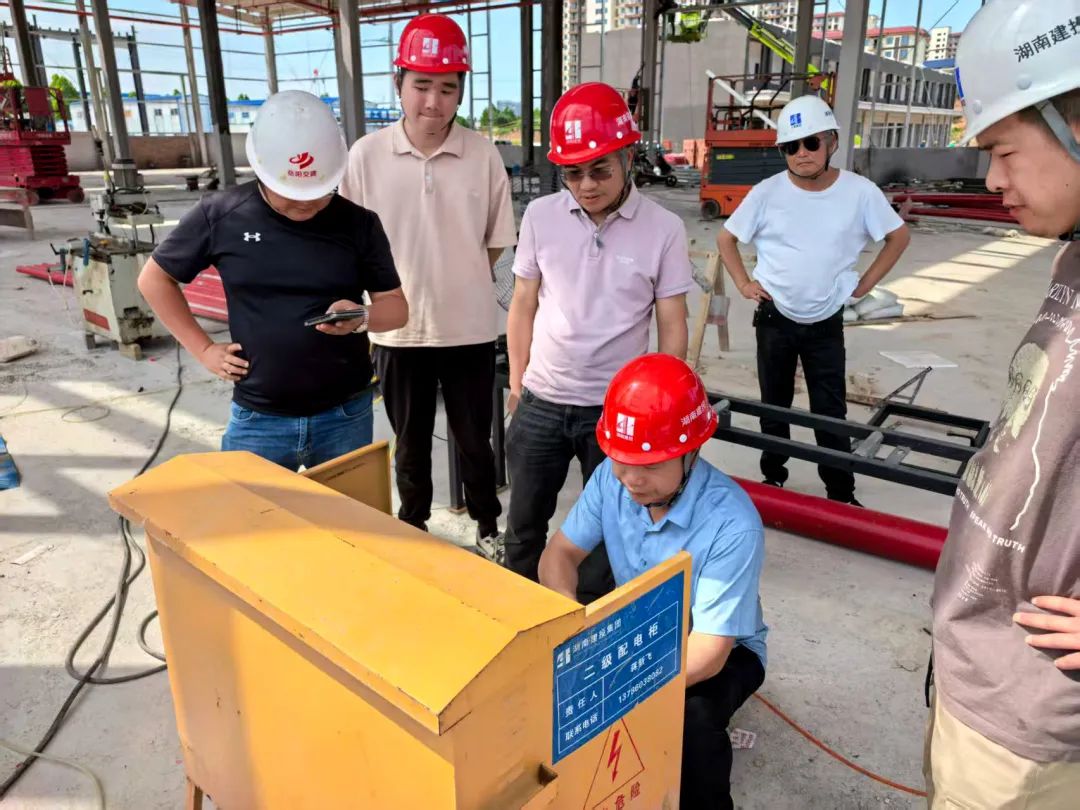

岳阳分公司高度重视棉籽压榨专用厂房项目建设,由领导班子成员挂帅成立项目攻坚指挥部,并于8月1日召开了项目攻坚调度会。精准锚定攻坚方向,细化管理区域与责任分工,为项目高效推进奠定坚实基础。
会议强调要严格贯彻落实公司“责任在肩,使命必达:进度履约攻坚月”主题活动精神,要求全体干部职工提高站位,强化统筹,提升效率,凝心聚力,对工期计划排布、分区管理落实、资源科学统筹、安全质量、三级管理架构协同等方面工作进行了安排部署,号召大家要同心同德,积极营造奋勇争先的浓厚氛围,全力以赴确保项目既定目标圆满完成。
精准发力,靶向落地
项目部紧扣公司“责任在肩,使命必达:进度履约攻坚月”主题活动要求,组织召开了“月度目标分解会”。系统梳理了项目总体进度计划,精准识别月度“里程碑”及控制性节点,制定了详实、可行的《8月进度专项攻坚计划》。
项目团队迅速行动,逐级分解、细化落实目标任务,明确岗位责任;定期召开周度进度纠偏会,动态监控、及时调整;量化安排每日必须完成的工程量,并据此动态配置所需工种劳动力资源,实现精准调度;构建日清日结、环环相扣的管理闭环,层层压实责任。一整套精细化管理组合拳,有效强化了全员责任意识与履约意识,显著提升了项目执行效率,为坚决打赢八月攻坚战、确保项目如期履约构筑了坚实保障。
此次攻坚活动,不仅是项目按时履约的关键一役,更是集中展现公司战略执行力、资源统筹力与区域服务力的重要窗口。全体建设者正以高度的责任感和使命感,争分夺秒,全力以赴,确保打赢这场意义重大的攻坚战。
来源:湖南省第三工程有限公司
作者:李城林、周鑫
编辑:郭曦
