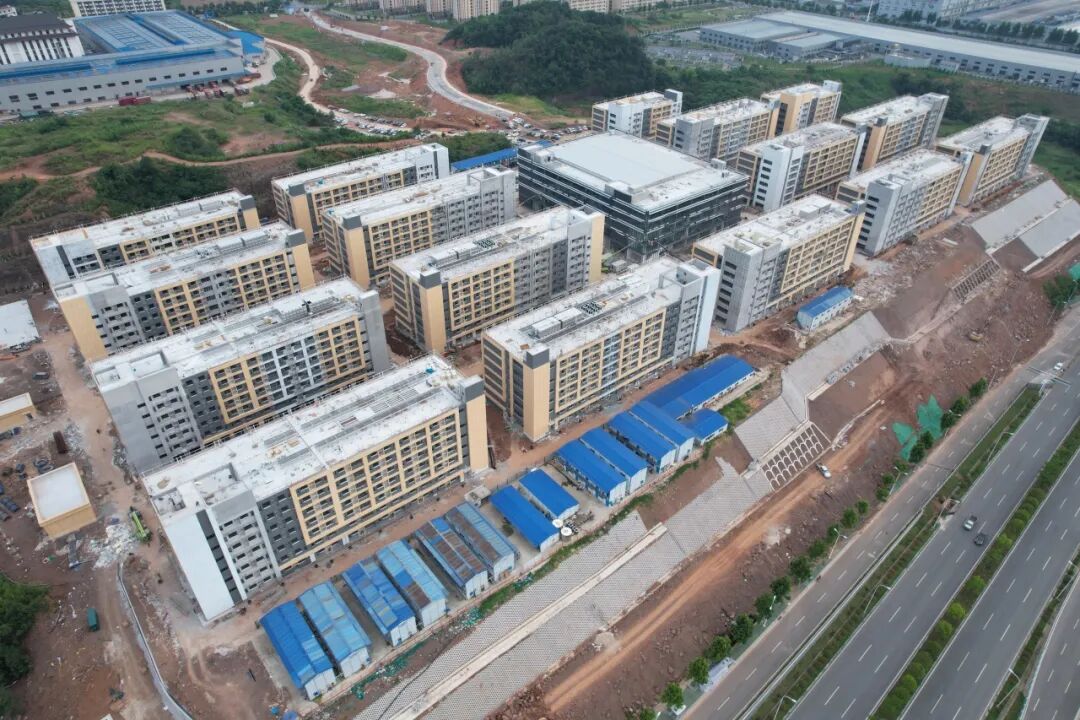

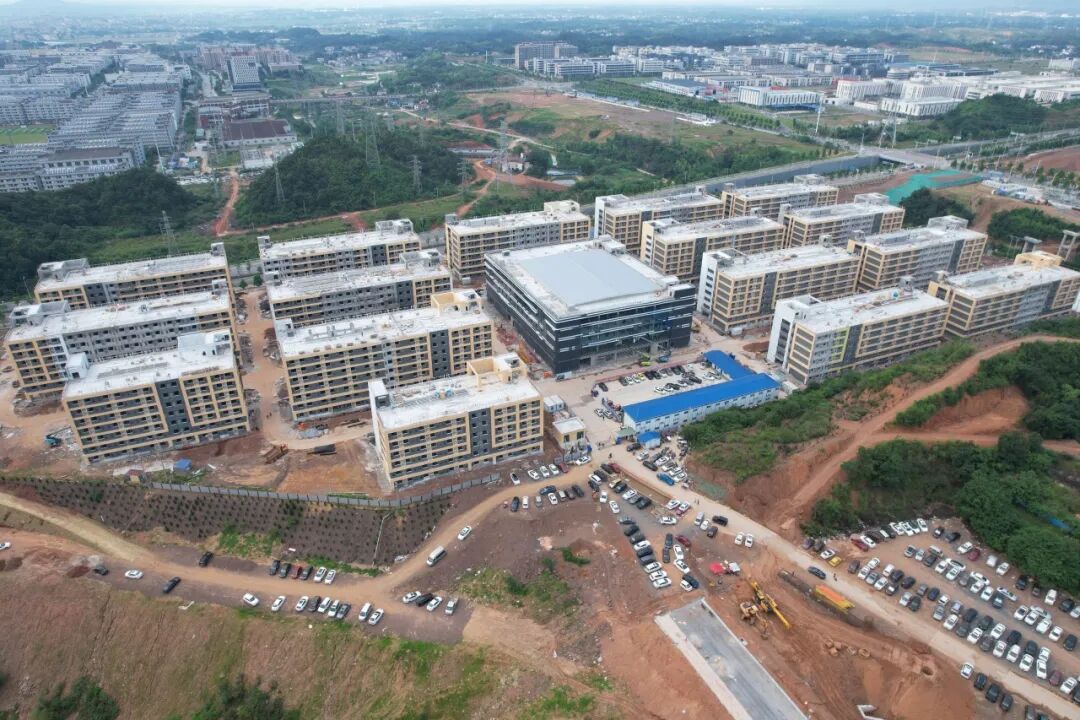

6月1日,浏阳汇远蓝郡保障性租赁住房项目(三期)2号楼内,工人正在进行最后一批瓷砖铺贴。再过几天,这里所有楼栋将达到家具进场条件。项目7月初全面竣工验收后,3092套崭新的宿舍将迎来18000名产业工人入住。作为地方重点民生工程,项目建设已进入最后冲刺阶段。

锚定产业民生需求 打造3092套暖心家园
项目总建筑面积17.6万平方米,规划建设3092套保障性租赁住房,可同时容纳18000名产业工人入住。作为浏阳经开区重点民生工程,项目自启动便锚定“服务产业、保障民生”核心定位,建成后将精准匹配园区龙头企业扩产增员需求,切实解决产业职工住房难题,真正实现“住有所居、职住平衡”,为园区留住人才、稳定用工提供坚实保障,也为地方实现高质量发展筑牢民生根基。
冲刺攻坚“加速度” 精细管控显担当
面对工期紧、任务重、多工序交叉施工的挑战,项目部打破传统施工模式,将现场划分为6个施工片区,实行“片区责任制”,每个片区配备专属的施工、技术和安全管理人员。为确保节点工期,项目部建立了“总计划-阶段-周-日-跟踪”五级计划体系,实行‘两班倒’,24小时不间断施工,推行每周一晚7点固定协调会机制,要求设计、施工、供应多方联动,并通过“室内外同步施工、多工序无缝衔接”的作业模式,将进度计划精准落实到每道工序的人员、材料、机械配置。通过优化工序衔接,将室内装修和外墙施工的穿插效率提升了20%,高峰期700余名建设者同时作业,现场忙而不乱。
项目经理介绍,“目前室内装修已完成95%,比原计划提前了3天,确保6月初交付4栋宿舍给业主单位进行家具安装,剩余12栋宿舍后续陆续交付进行家具安装,预计6月下旬启动验收程序,7月份完成竣工验收工作。项目部在严守安全生产底线的前提下,全力打造经得起检验的民生精品工程。”

坚守匠心保交付 严把三关铸精品
越是冲刺阶段,越要守住质量安全底线。项目部实行“质量三检制”和“安全每日巡查制”,每一道工序都必须经过班组自检、工区复检、项目部终检合格后才能进入下一道工序。截至目前,项目已累计开展安全检查42次,整改隐患136条,整改率100%,未发生一起安全质量事故。
民生工程无小事,一枝一叶总关情。项目部将继续以“匠心”筑“暖心”,高标准、高质量完成剩余建设任务,确保7月初项目如期交付,让18000名产业工人早日住进安心、舒心的新家。
